本文へスキップします。

ここから本文です。

更新日:2021年12月14日

七尾市ごみ処理施設整備事業建設工事進捗状況

【令和3年10月末現在の工事進捗率:8.58%】

10月はプラットホームの地中構造物の施工にあたり、基礎・梁・柱の配筋、型枠組立、コンクリート打設を行いました。また、ごみピット・灰処理エリア・炉室・電気室においても、1階床土間・スラブ・耐圧盤配筋、型枠組立、コンクリート打設を行いました。

引き続き、環境に配慮した安全、安心な工事の進捗に努めていきます。

【施工状況】

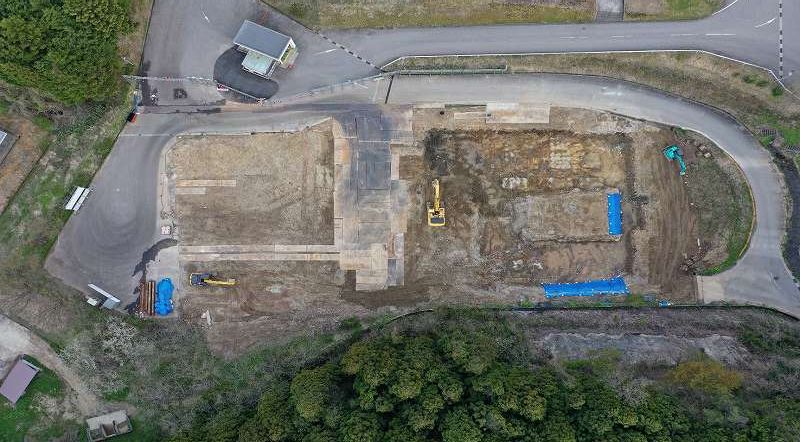

2110sekouzyoukyou

撮影日:令和3年10月29日

工事進捗状況【10月末】の詳細(PDF:2,192KB)

【令和3年9月末現在の工事進捗率:7.5%】

9月はごみピット周りの地中構造物の施工にあたり、基礎・梁・柱の配筋、型枠組立、コンクリート打設を行いました。また、灰処理エリア・炉室・電気室の埋戻しを行い、炉室では柱状改良杭を構築しました。

引き続き、環境に配慮した安全、安心な工事の進捗に努めていきます。

【施工状況】

2109zenkei

撮影日:令和3年9月27日

工事進捗状況【9月末】の詳細(PDF:2,241KB)

【令和3年8月末現在の工事進捗率:5.9%】

8月はごみピット地中構造物の施工にあたり、柱・壁の配筋、型枠組立、コンクリート打設を行いました。また、灰処理エリア、電気室の柱状地盤改良を行い、その上に基礎コンクリート構造物を構築しました。

引き続き、環境に配慮した安全、安心な工事の進捗に努めていきます。

【ドローン撮影】

2108zyoukuu

撮影日:令和3年8月28日

【施工状況】

2108zenkei

撮影日:令和3年8月26日

工事進捗状況【8月末】の詳細(PDF:2,483KB)

【令和3年7月末現在の工事進捗率:4.9%】

7月はごみピット(B工区)地中構造物の施工にあたり、掘削・均しコンクリート打設、その後、耐圧盤の配筋・型枠組立・コンクリートの打設を行いました。また、B~E工区の埋戻し作業も順次進めました。

引き続き、環境に配慮した安全、安心な工事の進捗に努めていきます。

【ドローン撮影】

2107zyoukuu

撮影日:令和3年7月19日

【施工状況】

2107zenkei

撮影日:令和3年7月29日

工事進捗状況【7月末】の詳細(PDF:2,455KB)

【令和3年6月末現在の工事進捗率:3.2%】

6月は工事棟(C・E工区)地中基礎構造物の施工にあたり、鉄骨のアンカーボルト設置及び鉄筋と型枠の組立てを順次行い、基礎コンクリートを打設しました。また、ごみピット(B工区)の掘削に伴う土工事を順次進めました。

引き続き、環境に配慮した安全、安心な工事の進捗に努めていきます。

【ドローン撮影】

2106zyoukuu

撮影日:令和3年6月24日

【施工状況】

2106shintyoku

撮影日:令和3年6月26日

工事進捗状況【6月末】の詳細(PDF:2,885KB)

【令和3年5月末現在の工事進捗率:2.4%】

5月は工事棟(C・E工区)の地中基礎用の掘削及び構造物を施工するための下地になる均しコンクリートを打設し、構造物位置の墨出しを行いました。また、ごみピット(B工区)の掘削に伴う土工事を順次進めています。

引き続き、環境に配慮した安全、安心な工事の進捗に努めていきます。

【ドローン撮影】

2105zyoukuu

撮影日:令和3年5月31日

【施工状況】

2105shintyoku

撮影日:令和3年5月28日

工事進捗状況【5月末】の詳細(PDF:2,764KB)

【令和3年4月末現在の工事進捗率:2.0%】

4月は建物をしっかりと支える地盤を作るための柱状地盤改良工事を引き続き行いました。また、工場棟の地中基礎用の掘削、ごみピットの掘削に伴う土工事を順次進めています。

引き続き、環境に配慮した安全、安心な工事の進捗に努めていきます。

【ドローン撮影】

2105shintyoku

撮影日:令和3年4月15日

【施工状況】

2104sekou

撮影日:令和3年4月26日

工事進捗状況【4月末】の詳細(PDF:2,331KB)



【令和3年3月末現在の工事進捗率:0.9%】

3月より土木建築工事に着手しました。工場棟のごみピットの掘削、地中基礎用の掘削を行う安全対策として、掘削箇所周囲の地盤が崩れないよう山留め工事を行っています。

また、3月下旬より建物をしっかりと支える地盤を作るために柱状地盤改良工事も並行して行っています。

【ドローン撮影】

2103shintyoku

撮影日:令和3年3月18日

【施工状況】

2103sekou

撮影日:令和3年3月27日

工事進捗状況【3月末】の詳細(PDF:2,161KB)



【起工式・安全祈願祭】

令和3年2月7日に起工式・安全祈願祭が執り行われました。

今後、地域・環境に配慮した安全、安心な工事の進捗に努めていきます。

撮影日:令和3年2月7日

kikousiki

起工式・安全祈願祭の詳細(PDF:1,298KB)

Adobe Acrobat Readerのダウンロードページへ

PDF形式のファイルをご覧いただく場合には、Adobe Acrobat Readerが必要です。Adobe Acrobat Readerをお持ちでない方は、バナーのリンク先から無料ダウンロードしてください。

お問い合わせ

所属課室:市民生活部環境課

〒926-8611石川県七尾市袖ケ江町イ部25番地

電話番号:0767-57-5284

ファクス番号:0767-53-3315

より良いウェブサイトにするためにみなさまのご意見をお聞かせください

このページの情報は役に立ちましたか?

このページの情報は見つけやすかったですか?
